"שבועיים והכול מוכן", ההבטחה הקלאסית של שיפוצי אמבטיה, שמתממשת רק אצל מסודרים. הנה לוח הזמנים היומי האמיתי של שיפוץ חדר רחצה מלא, ובעיקר, הגורמים שמותחים אותו.

לוח הזמנים יום-יום (חדר רחצה מלא)

מה הסדר הנכון של העבודות בשיפוץ אמבטיה, ולמה דווקא כך?

הכלל שמאחורי הסדר פשוט: כל מה שנסגר בתוך קיר או רצפה צריך להיות מתוכנן ומותקן, ותקינותו צריכה להיבדק, לפני שמכסים אותו. ברגע שהאריח מודבק, כל תיקון מתחתיו מתחיל בשבירה. לכן הסדר הוא מהתכנון אל התשתיות, מהתשתיות אל האיטום, ורק בסוף אל מה שרואים.

  1. החלטות והזמנות לפני הפירוק. מיקום האסלה, הכיור והמקלחת, נקודות המים והחשמל, ואריחים וכלים שהוזמנו בפועל. כל החלטה שנדחית לאמצע העבודה עוצרת את הצוות.
  2. בבניין ישן: בירור אסבסט. לפי המידע שמפרסמת עיריית תל אביב, במבנים שנבנו עד 31.12.2000 חלה חובה לבצע סקר אסבסט לפני שיפוץ (במסגרת בקשה לרישיון שיפוץ), ופירוק של חומר אסבסט נעשה רק בידי קבלן שהוסמך לכך על ידי המשרד להגנת הסביבה, גם בשטח קטן.
  3. פירוק ופינוי. רק אחרי שהשניים הקודמים סגורים.
  4. תשתיות: אינסטלציה, חשמל ואוורור. זה השלב שבו קובעים איפה כל דבר יושב, כי אחריו הקירות נסגרים. תקנות התכנון והבנייה (תברואה) מחייבות להתקין מערכות מים וניקוז לפי ת״י 1205, ששמו ״התקנת מיתקני תברואה ובדיקתם״. את בדיקת הצנרת כדאי לבצע כשהיא עדיין חשופה. באותו שלב מוודאים גם אוורור: תקנות התכנון והבנייה מחייבות לאוורר חדר אמבטיה בחלון הנפתח לאוויר החוץ (או למרפסת הסגורה בתריס בלבד), או באחד מאלה: פתח בדלת אטומה (צוהר), צינור איוורור, צינור מאסף או צינור עם מאוורר מכני.
  5. איטום, ואחריו בדיקת הצפה. שכבת האיטום באה לפני הריצוף והחיפוי, לא במקומם. מדריך טכני של משרד האנרגיה האמריקאי מציין שלוח צמנטי כשלעצמו אינו אטום למים, וצריך להיות מצופה בשכבת איטום נוזלית או שמניחים מאחוריו שכבה שמאפשרת ניקוז.

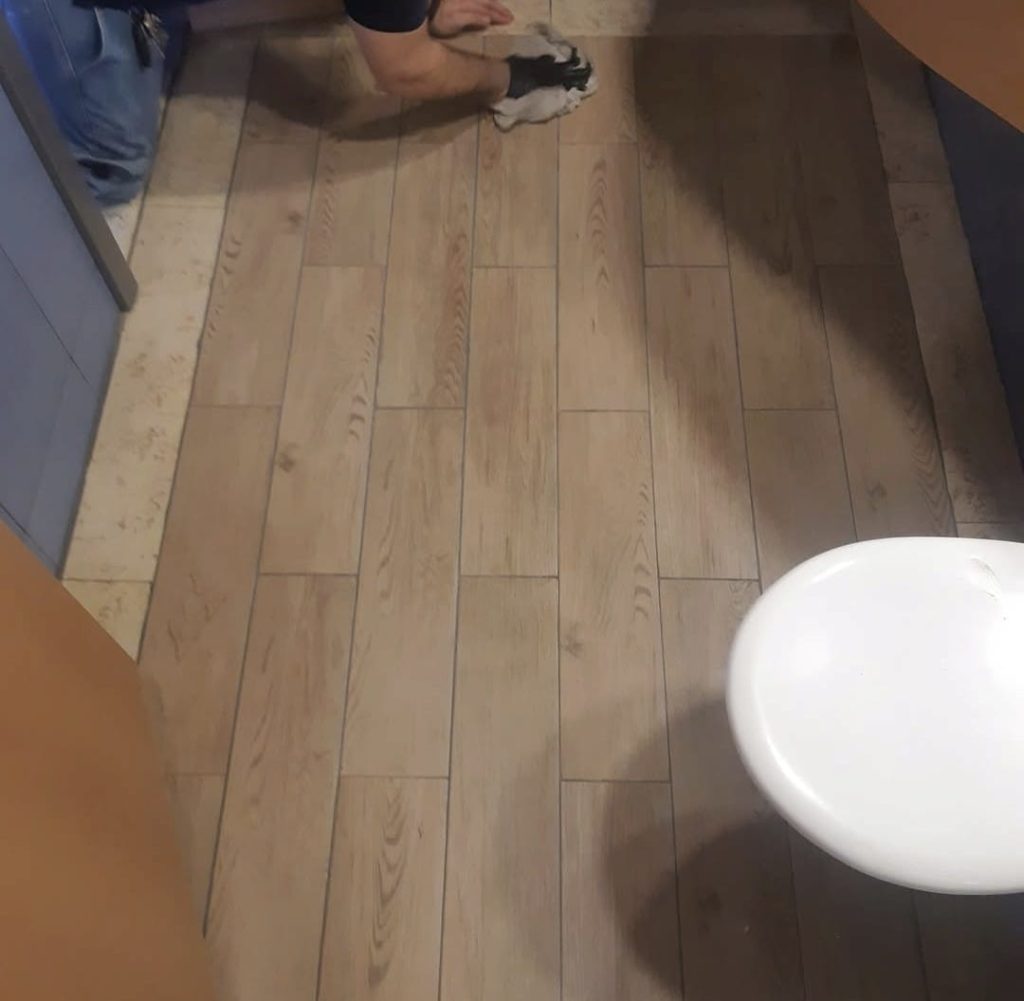

  6. ריצוף וחיפוי. רק אחרי שבדיקת ההצפה הושלמה, עם זמן ייבוש לדבקים ולרובה.
  7. הרכבות. כלים סניטריים, ברזים, ארון, תאורה ואביזרים, ואחריהם סיליקון וניקיון.
  8. מקלחון אחרון. הזכוכית נמדדת על הקירות הגמורים, ולכן מזמינים אותה רק אחרי החיפוי.

חשמל בחדר רחצה: למה מתכננים את הנקודות לפני הכול

תקנות החשמל מחלקות את חדר הרחצה לאזורים סביב האמבטיה או מגש המקלחת. באזור 0, בתוך האמבטיה או המגש, לא מתקינים ציוד חשמלי כלל. אזור 2 נמשך עד 60 סנטימטרים אופקית מאזורים 0 ו-1, או עד קיר או מחיצה קבועה, הקרוב מביניהם, עד גובה 2.25 מטרים. באזורים 1 ו-2 אסור להתקין בתי תקע, ובאזור 3 בית תקע מותר רק בתנאים מחמירים שהחשמלאי מכיר. מפסקים אסורים באזורים 1, 2 ו-3, למעט מפסק בפתיל משיכה מחומר מבודד, וציוד חשמלי באזורים 1 עד 3, למעט ציוד קבוע מסוג II, מוגן במפסק מגן שזרם ההפעלה שלו אינו עולה על 0.03 אמפר. המשמעות המעשית: אם מזיזים את המקלחת בתכנון, ייתכן שגם השקע ליד המראה צריך לזוז. את זה סוגרים לפני שפותחים את הקיר, לא אחרי החיפוי.

טעויות סדר שעולות ביוקר

מה באמת מותח את הלוח?

החלטות באיחור (אריח שנגמר במלאי = שבועיים המתנה, לסגור הכול לפני פירוק!), הצפה שנכשלת (עדיף פי אלף מלגלות אחרי), הפתעות בפתיחה (צנרת שכנים, רטיבות ותיקה (הרזרבה הקלאסית), ותיאומים בין בעלי מקצוע) היתרון הגדול של קבלן אחד שמנהל הכול. קראו גם על עלויות ועל בחירות עיצוב.

מתכננים אמבטיה חדשה? חייגו 073-2649203 או פנו בווטסאפ, והפנייה תוצג לבעלי מקצוע שרשומים לתחום ולאזור שלכם.

צריכים בעל מקצוע לעבודה הזו?

ספרו לנו מה צריך, והפנייה תוצג לבעלי מקצוע שרשומים לתחום ולאזור שלכם, ללא עלות.

חייגו 073-2649203שלחו וואטסאפ

הפנייה אינה מחייבת ואינה כרוכה בתשלום. מה קורה אחרי שפונים

שאלות נפוצות

כמה זמן חדר הרחצה לא שמיש בשיפוץ?

ברוב המקרים בין שבועיים לחודש. השלבים שאי אפשר לזרז הם ייבוש האיטום ובדיקת ההצפה, ואחריהם ריצוף וחיפוי. אם יש חדר רחצה נוסף בבית, התכנון קל בהרבה.

מה מעכב הכי הרבה בשיפוץ אמבטיה?

אספקות. מקלחון, ארון וכלים סניטריים שהוזמנו מאוחר עוצרים את הקבלן בסוף העבודה. הזמינו הכול לפני תחילת הפירוק וודאו זמני אספקה בכתב.

אפשר לקצר את התהליך?

במידה מסוימת: פריסה זהה (בלי הזזת ניקוזים), חומרים במלאי ולא בהזמנה מיוחדת, וצוות שמגיע ברצף במקום לקפוץ בין אתרים. לחיצה על שלב האיטום, לא כדאי בשום מצב.

איך מתארגנים כשחדר הרחצה היחיד בבית בשיפוץ?

מתאמים מראש מקלחת אצל שכן או משפחה, שוקלים שירותים כימיים או ניידים לימי העבודה, ומבקשים מהקבלן לרכז את הימים שבהם אין אסלה כלל. עבודה רציפה בלי הפסקות מקצרת את התקופה משמעותית, ולכן שווה לשלם על צוות גדול יותר ולא לפרוס.

מה גורם לשיפוץ חדר רחצה להיתקע באמצע?

הסיבות החוזרות: אריחים או כלים שהוזמנו מאוחר ולא הגיעו, החלטה שלא נסגרה על מיקום נקודות, וגילוי רטיבות או צנרת בעייתית מאחורי החיפוי הישן. שתיים מהשלוש נמנעות לגמרי בתכנון מראש, והשלישית היא בדיוק מה שהרזרבה נועדה לה.

באיזה שלב בשיפוץ אמבטיה בודקים את האיטום?

אחרי שמורחים את שכבת האיטום ולפני הריצוף והחיפוי. בבדיקת הצפה ממלאים את הרצפה במים ובודקים שאין דליפה. אם האיטום נכשל, מתקנים אותו כשהוא עדיין חשוף, ולא מתחת לאריחים חדשים.

איפה אסור להתקין שקע בחדר רחצה?

לפי תקנות החשמל, בתוך האמבטיה או מגש המקלחת (אזור 0) אסור ציוד חשמלי כלל, ובאזורים 1 ו-2 שסביבם אסור להתקין בתי תקע. מפסקים אסורים באזורים 1 עד 3, למעט מפסק בפתיל משיכה מבודד. את מיקום הנקודות קובעים עם החשמלאי בשלב התשתיות, לפני שהקיר נסגר.

מדריכים נוספים בתחום

לקבלת הצעת מחיר משירות של וויוריה בשיפוץ חדרי אמבטיה – לחצו כאן

ספרו לנו מה צריך

והפנייה תוצג לבעלי מקצוע שרשומים לתחום ולאזור שלכם

ללא עלות וללא התחייבות. לכל היותר שלושה בעלי מקצוע יכולים ליצור איתכם קשר, לפי הזמינות באזור.
